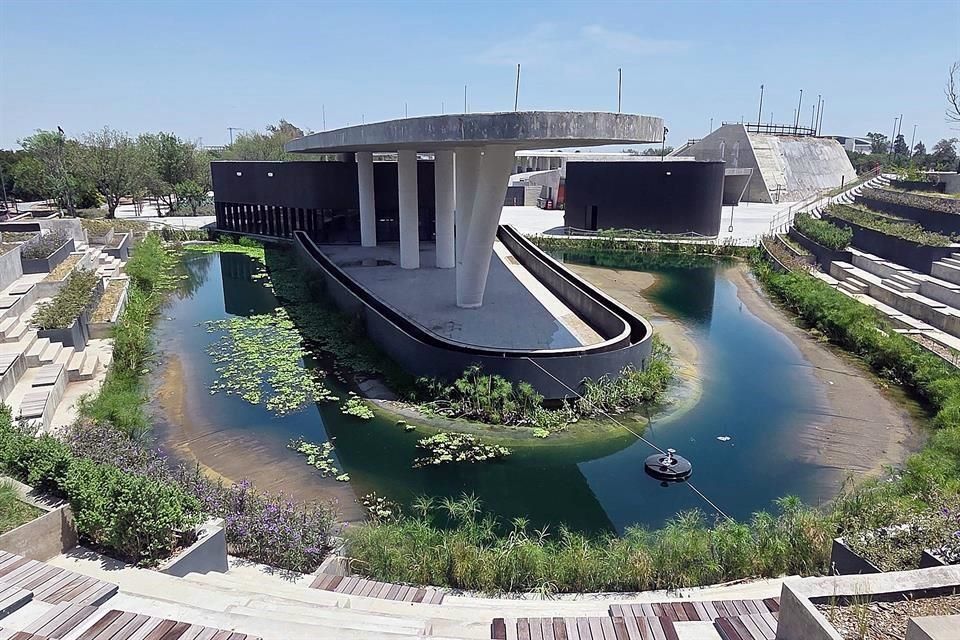

Lo que debía ser el pináculo del desarrollo urbano metropolitano se ha transformado en un pasivo ambiental y de seguridad pública. Actualmente, el Parque del Agua de Samuel García enfrenta un deterioro acelerado en sus 78 hectáreas debido a severas carencias de ingeniería y diseño. Lejos de funcionar como el pulmón verde prometido a un costado del Estadio de Rayados, el recinto representa hoy un severo riesgo estructural para los escasos visitantes que intentan recorrerlo.
Fracturas de origen y omisiones en la construcción

El desdén por los estudios topográficos y la falta de procesos adecuados de compactación del suelo ya muestran consecuencias palpables en la obra. Desde principios de agosto, el piso empedrado del complejo comenzó a ceder, provocando hundimientos que fracturaron los andadores principales. Para los especialistas técnicos que presenciaron las labores, la prisa gubernamental por terminar sepultó los estándares más básicos de cimentación.
A nivel peatonal, el peligro es constante e inminente. Las bases metálicas que sostienen los llamados espejos de agua exhiben corrosión avanzada y sostienen charcos sucios. Al mismo tiempo, el cableado de diversas luminarias se encuentra expuesto de manera riesgosa a escasos metros de las zonas proyectadas para los juegos infantiles.
Ecosistemas ahogados por falta de equipamiento

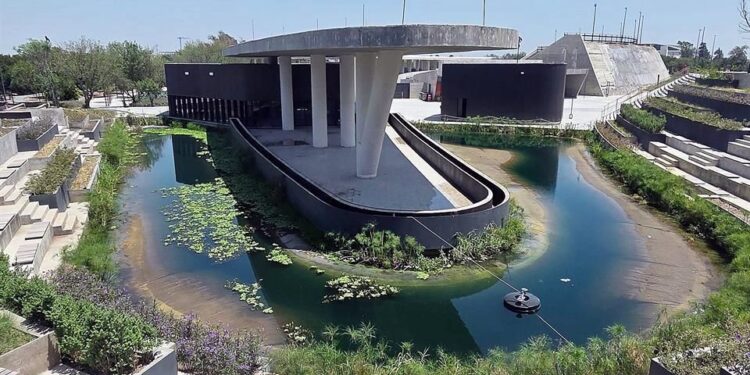

La crisis ambiental más alarmante brota desde los propios lagos artificiales. La carencia absoluta de sistemas de filtración y equipos de bombeo estancó miles de litros de líquido, detonando la aparición de una espesa capa de lechuguilla acuática. Esta plaga invasiva, sumada a los olores fétidos y la masiva proliferación de mosquitos, confirma que la mecánica hídrica del megaproyecto fue completamente ignorada desde los planos.
El ocaso prematuro del espacio oriental
El nivel de improvisación técnica alcanzó incluso a las áreas de exhibición diplomática. El Jardín Japonés, presumido a mediados de junio ante la realeza asiática, permanece hoy acordonado y marchito. El sistema de alimentación colapsó casi de inmediato, obligando al personal de mantenimiento a instalar burdas tuberías de PVC para extraer y oxigenar manualmente el estanque, en un intento desesperado por evitar la muerte del ecosistema de peces.
La asfixia financiera de Parque Fundidora a constructoras

El abandono físico de las instalaciones tiene una raíz estrictamente presupuestar que mantiene las grúas paralizadas desde hace dos meses. El megaproyecto se encuentra en pausa total debido al impago sostenido por parte del organismo administrador, Parque Fundidora, dirigido por Bernardo Bichara. Ante la nula respuesta del Estado, la empresa responsable, RECSA, ejecutó una suspensión oficial de actividades y ordenó el retiro inmediato de sus trabajadores residentes.
Este apagón de recursos desató una inevitable reacción en cadena. Las compañías subcontratistas locales enfrentan ahora una crisis de liquidez, exigiendo enérgicamente que se les liquiden las etapas que ya fueron construidas, mientras la obra negra se sigue deteriorando bajo la intemperie.
Escalada de costos sin rendición de cuentas
El manejo del erario detrás de este fallido desarrollo mantiene encendidas las alarmas jurídicas e institucionales. Adjudicado en un inicio por mil 574 millones de pesos, el costo oficial se disparó en pocos meses por encima de los dos mil millones. Hasta la fecha, las autoridades mantienen bajo total opacidad el desglose financiero que pudiera justificar semejante sobreprecio en una infraestructura que ni siquiera cuenta con senderos terminados.
El costo de adaptar el calendario al Fan Fest
Tanto las deficiencias técnicas como el desastre económico convergen en una sola decisión política: forzar el corte de listón el pasado 6 de junio. Con el único propósito de habilitar precipitadamente el terreno como sede paralela para el Fan Fest del Mundial de Futbol, el gobierno estatal obligó el ingreso del público a un recinto inconcluso.
Hoy, la herencia de esa premura mediática es un inmenso catálogo de trabajos suspendidos. El moderno anfiteatro sigue inoperante, la prometida interconexión peatonal con La Pastora jamás se concretó y los únicos dos módulos de baños existentes continúan cerrados con candado. Además, el circuito subterráneo de alumbrado y la red de cámaras de seguridad quedaron en el olvido, transformando una promesa de vanguardia urbana en un inmenso lote de promesas rotas.
